Стала известна степень готовности ремонтируемых омских теплосетей.

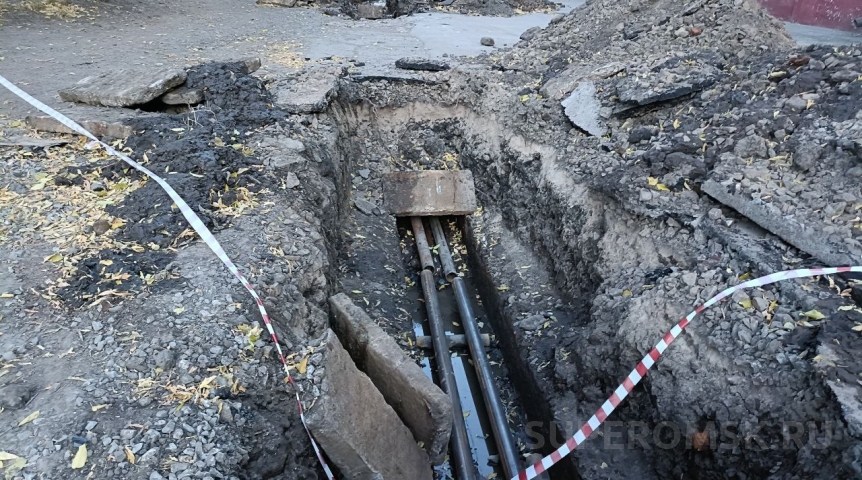

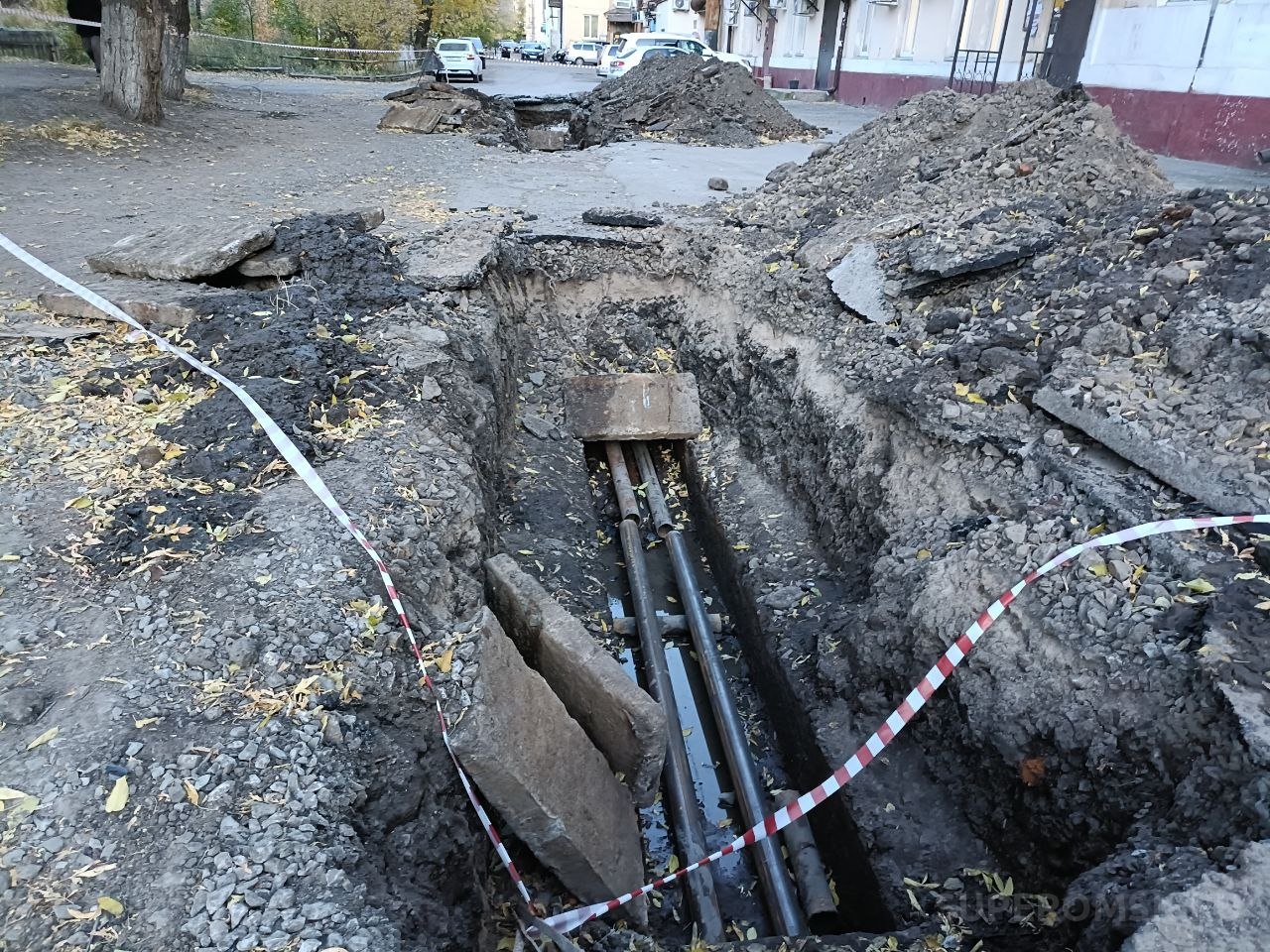

В распоряжении «СуперОмска» оказался отчет о работе подрядчиков по контрактам с АО «Тепловая компания» по замене труб теплоснабжения за 500 млн рублей.
Как заявляетя, по ряду объектов есть отставание от графика. Согласно документу, у ООО «Силура индастри» по всем объектам – от 7 до 28 дней. Компания «капиталит» тепловые сети:
- от тепловой камеры TK-III-3-13/1-1 по улице 20 Партсъезда, дом 28, до улицы Магистральной, дома 37, 39;
- от теплового узла УТ -1 в поселке Степном (граница с воинской частью 77112) до тепловой камеры ТК-2, теплового узла УТ -3/2 по улице Смоленской; теплотрассы OT теплового узла УТ-3 до наружных стен жилых домов 1, 3, 5, 7, 9, 11, 13 по улице Смоленской; теплотрассы от теплового узла УТ-4 до наружных стен жилых домов 2, 4, 6, 8, 10, 12 по улице Смоленской;
- от котельной до жилых домов 1, 2, 4, 5, 6, 7, 19 по улице 40 лет Ракетных войск, до зданий 8, 9, 11, 17а, насосной станции по улице 40 лет Ракетных войск;
- от тепловой камеры K-IV-3 до центрального теплового пункта 614, к жилым домам 20, 18, 18/1, 18/2, 18/3 по улице Рокоссовского, 18/2, 16/2, 18/1, 16/1, 18 по улице Дианова.
По ООО «СпецЭнерго» говорится об отставании на 14 дней. За этим подрядчиком ремонт:
- от тепловой камеры ТК-III-3-13/9 по улице 20 Партсъезда, дом 15 до улицы Малунцева, дома 8 – 12;
- от камеры ТК-III-3-13/9 по улице 20 Партсъезда, дом 15 до улицы Магистральной, дом 21;
- от тепловой камеры ТК-III-3-13/11-2 по улице 20 Партсъезда, дом 4, до улицы Магистральной, дом 9.
Работу планируют завершить к 15 октября.
При этом до 30 ноября 2025 года с завершением в 2026 году продолжится исполнение контракта по капитальному ремонту тепловой сети к 57 МКД по Космическому проспекту (дома 1, 3, 5, 7, 9, 11, 13, 17, 19, 21, 23, 25, 27, 29, 31, 32, 33, 35, 35а, 37, 39, 41, 43, 45, 47, 49, 51, 53, 55а, 57, 59, 61, 65, 67, 69, 71, 75, 77, 79, 81, 83, 85, 85а, 87, 89, 91, 93, 95, 97, 97е, 97а, 97в, 99, 99а, 101, 101/1, 103). Подрядчик – ООО «СК агростройкомплект». Отмечается, что на период работ потребителям сохранят подачу тепла и горячей воды. Для этой цели применят дополнительные контуры тепловых сетей.
К началу октября 2025 года готовность по всем объектам оценивалась в 53 %.
Подписывайтесь на наш канал в Яндекс Дзен.
Перейти к другим новостям из категории «Новости общества»Читать все последние новости Омска и Омской области
«Мелкая моторика и внимание»: девушки на Омском НПЗ рассказали, почему выбирают нефтепереработку
04 марта 2026 14:20
2430
Виталий Хоценко объявил о планах на обновление участка дороги Тобольск – Тара – Томск
04 марта 2026 11:27
2212
Хоценко встретился с Матвиенко. Что губернатор сказал главе Совфеда об Омске?
04 марта 2026 08:35
2348
На территории ЖК «Академический» заметили технику. Омский застройщик опроверг начало стройки
03 марта 2026 21:08
3132
Сетевое издание - Региональное информационное агентство «СуперОмск» освещает актуальные новости Омска и Омской области. Мы – достоверный источник, оперативно публикующий информацию обо всем важном, что происходит в регионе. На нашем новостном сайте всегда можно найти самые свежие новости политики, бизнеса, криминала, экономики, происшествий, культуры, спорта, науки, здоровья и образования. На SuperOmsk.ru новости Омска сегодня и всегда готовятся лучшими журналистами. У нас публикуются интервью с известными персонами.
Сетевое издание - Региональное информационное агентство «СуперОмск» поможет вам оставаться в курсе последних событий региона без потери времени!
